W ramach hasła przewodniego szczególna uwaga zostanie poświęcona następującym zagadnieniom:
budowanie i funkcjonowanie zespołu projektowego,
zaangażowanie zespołu projektowego,
zarządzanie wyzwaniami projektowymi.
O czym jest hasło?
Projekt potrzebuje zarówno planu, jak i lidera.
Tematyka ta podkreśla znaczenie skutecznego przywództwa w realizacji projektów oraz rolę lidera w budowaniu zaangażowanych, odpowiedzialnych i efektywnie współpracujących zespołów. Wiedza z tego obszaru jest potrzebna zarówno w działalności biznesowej, jak i w wielu innych dziedzinach życia społecznego i gospodarczego.
01 · Fundament
Projekt – definicja i najważniejsze cechy
01
Definicja
Projekt jest tymczasowym przedsięwzięciem podejmowanym w celu stworzenia unikalnego produktu, usługi lub rezultatu.
Projekt ma określony początek i koniec, konkretny cel, zdefiniowany zakres oraz ograniczone zasoby. Jest niepowtarzalny: nawet gdy organizacja realizuje podobne przedsięwzięcia, każde z nich odbywa się w nieco innych warunkach i wymaga odrębnego planu.
Cecha projektu
Znaczenie
Tymczasowość
Projekt rozpoczyna się i kończy w ustalonym czasie.
Unikalny rezultat
Celem jest stworzenie nowego produktu, usługi, rozwiązania lub zmiany.
Cel i zakres
Zespół musi wiedzieć, co ma powstać i czego projekt nie obejmuje.
Ograniczenia
Projekt jest realizowany przy ograniczonym czasie, budżecie, jakości i zasobach.
Ryzyko i niepewność
Nie wszystkie zdarzenia i czasy realizacji dają się dokładnie przewidzieć.
Współpraca
Rezultat zwykle wymaga koordynacji wielu osób i interesariuszy.

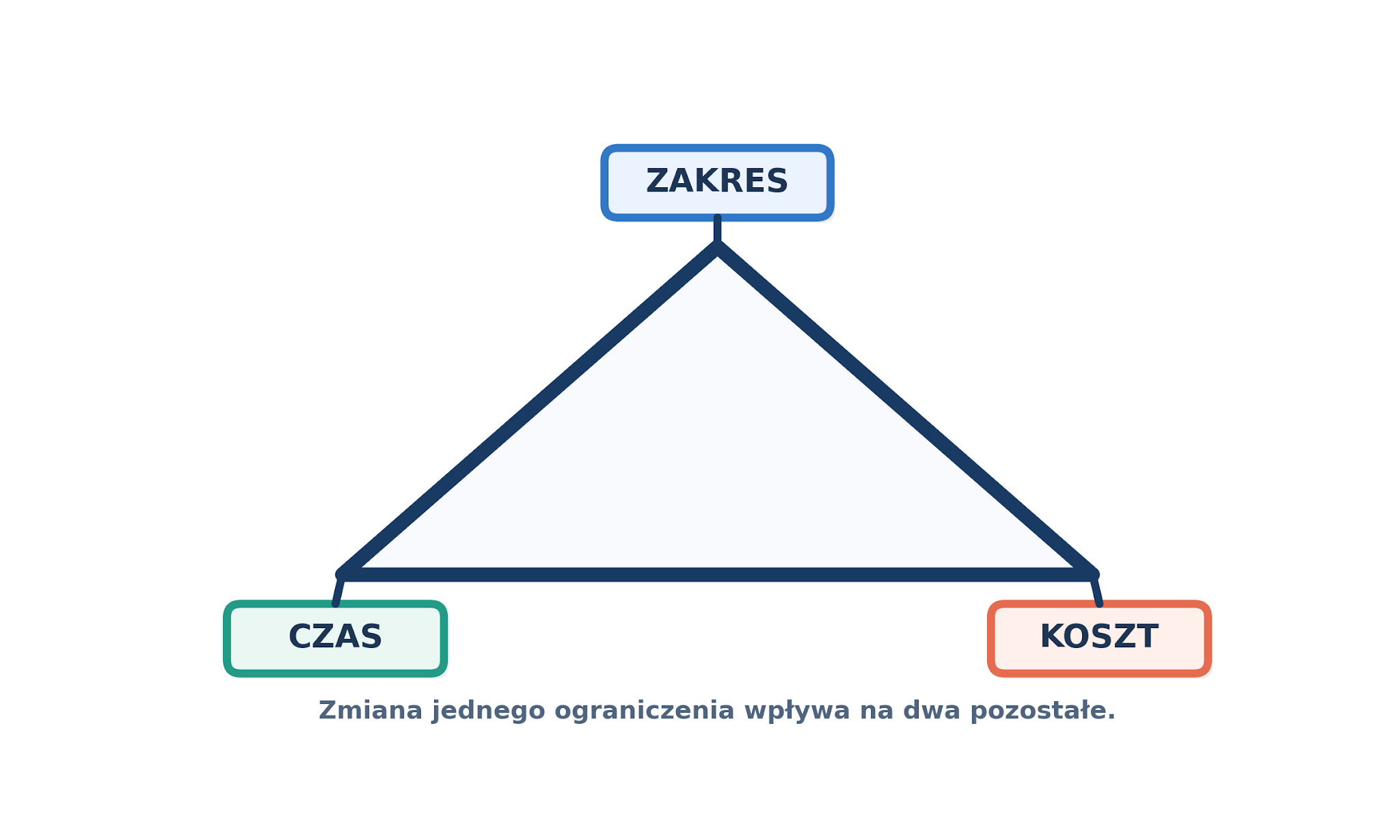

Trójkąt projektu
Klasyczny trójkąt projektu obejmuje zakres, czas i koszt. Zmiana jednego z tych ograniczeń wpływa na dwa pozostałe, a także na jakość i ryzyko projektu.
Trójkąt projektu – zależność między zakresem, czasem i kosztem. Grafika z Akademii OP.
Projekt a proces
Projekt
Proces
Jednorazowy i tymczasowy.
Powtarzalny i ciągły.
Prowadzi do unikalnego rezultatu.
Zapewnia regularne wykonywanie tych samych działań.
Przykład: budowa nowej hurtowni od stycznia do maja przy budżecie 100 000 zł.
Przykład: codzienne wytwarzanie i wysyłka produktu.
Po zakończeniu zespół może zostać rozwiązany.
Zespół i procedury zwykle pozostają stałe.
Warto zapamiętać
Powtarzalna działalność operacyjna jest procesem. Jednorazowa zmiana lub przedsięwzięcie prowadzące do nowego rezultatu jest projektem.
02 · Rola lidera
Zarządzanie projektem a przywództwo
02
Kierownik projektu powinien łączyć kompetencje zarządcze z przywódczymi. Zarządzanie zapewnia porządek i kontrolę, natomiast przywództwo pozwala nadać pracy sens, wpływać na ludzi i utrzymać ich zaangażowanie.
Zarządzanie
Przywództwo
Planowanie harmonogramu i budżetu.
Wyznaczanie kierunku i budowanie wspólnego celu.
Organizowanie zasobów i zadań.
Motywowanie, inspirowanie i rozwijanie ludzi.
Monitorowanie wskaźników i odchyleń.
Budowanie zaufania i odpowiedzialności.
Kontrolowanie ryzyka, jakości i zmian.
Rozwiązywanie konfliktów i prowadzenie zespołu przez niepewność.
Kluczowa myśl
Skuteczny lider projektu nie wybiera między zarządzaniem a przywództwem – wykorzystuje oba podejścia zależnie od sytuacji.
03 · Czas i zależności
Planowanie czasu i przebiegu projektu
03

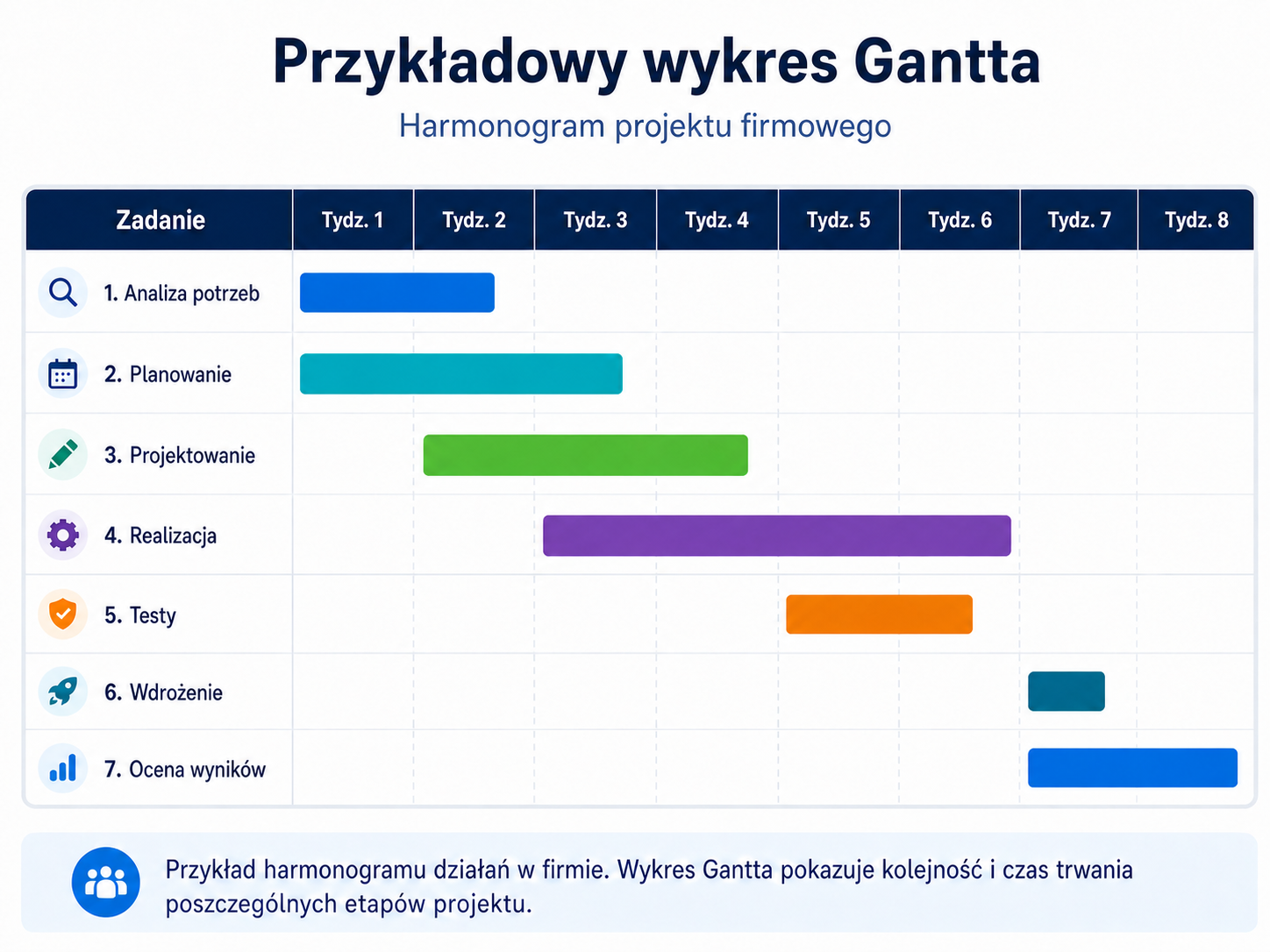

Wykres Gantta
Wykres Gantta przedstawia harmonogram projektu w postaci poziomych pasków. Zadania znajdują się w wierszach, a czas – na osi poziomej. Położenie paska wskazuje moment rozpoczęcia i zakończenia zadania, natomiast jego długość odpowiada czasowi trwania.
kolejność działań i terminy ich realizacji,
zadania wykonywane równolegle,
etapy, które muszą zakończyć się przed rozpoczęciem kolejnych,
kamienie milowe i postęp prac – jeżeli zostaną zaznaczone na wykresie.
Rysunek 1. Przykładowy wykres Gantta dla projektu firmowego.
Jak odczytać przykład?
Analiza potrzeb trwa w tygodniach 1–2.
Planowanie rozpoczyna się równolegle z analizą i trwa do tygodnia 3.
Projektowanie odbywa się w tygodniach 2–4, więc częściowo nakłada się na planowanie.
Realizacja jest najdłuższym etapem i trwa od tygodnia 3 do 6.
Testy rozpoczynają się jeszcze przed zakończeniem realizacji, co może skrócić cały harmonogram.
Wdrożenie następuje w tygodniu 7, a ocena wyników obejmuje tygodnie 7–8.
Zalety
Ograniczenia
Czytelnie pokazuje plan i odpowiedzialność czasową.
W bardzo dużych projektach może stać się nieczytelny.
Ułatwia komunikację i kontrolę terminów.
Sam nie opisuje dokładnie niepewności ani ryzyka.
Pozwala szybko dostrzec nakładanie się zadań.
Wymaga regularnego aktualizowania, inaczej traci wartość.
Henry Laurence Gantt
Henry Laurence Gantt (1861–1919) był amerykańskim inżynierem mechanikiem i doradcą w dziedzinie zarządzania. Należał do przedstawicieli naukowego zarządzania i zajmował się między innymi planowaniem oraz kontrolą produkcji. Jego nazwisko utrwaliło się dzięki wykresom pokazującym wykonanie zadań w czasie. Podkreślał również znaczenie szkolenia pracowników i odpowiedzialności kierownictwa za ich rozwój.
Metoda PERT
PERT (Program Evaluation and Review Technique) jest metodą sieciowego planowania projektu, szczególnie przydatną wtedy, gdy czas realizacji zadań jest niepewny. Zamiast jednej liczby wykorzystuje trzy oszacowania:
O – czas optymistyczny: zadanie przebiega wyjątkowo sprawnie,
M – czas najbardziej prawdopodobny: realistyczny przebieg zadania,
P – czas pesymistyczny: występują istotne trudności lub opóźnienia.
tₑ = (O + 4M + P) / 6
Największą wagę otrzymuje wariant najbardziej prawdopodobny. PERT pomaga nie tylko szacować czas, lecz także przedstawiać zależności między zadaniami. Jest użyteczny w projektach innowacyjnych, badawczych i technologicznych, w których trudno z góry podać dokładne terminy.
Ścieżka krytyczna
Ścieżka krytyczna to ciąg zależnych zadań o najdłuższym łącznym czasie trwania. Wyznacza minimalny możliwy termin zakończenia całego projektu. Opóźnienie zadania znajdującego się na ścieżce krytycznej zwykle przesuwa termin końcowy, o ile nie uda się skrócić innego zadania na tej samej ścieżce.
zadania krytyczne mają zerowy lub bardzo mały zapas czasu,
zadanie krytyczne nie musi być „najważniejsze” merytorycznie – jest krytyczne ze względu na harmonogram,
ścieżka krytyczna może zmienić się po aktualizacji czasów, zależności lub zasobów.
Jak te narzędzia się uzupełniają?
Narzędzie
Główna funkcja
Najlepsze zastosowanie
Wykres Gantta
Pokazuje zadania na osi czasu oraz ich nakładanie się.
Komunikacja planu, monitorowanie terminów i postępu.
PERT
Uwzględnia niepewność czasu za pomocą trzech oszacowań.
Projekty innowacyjne i zadania trudne do dokładnego oszacowania.
Ścieżka krytyczna
Wskazuje zależności decydujące o terminie końcowym.
Ustalanie priorytetów, rezerw czasu i przesuwanie zasobów.
W praktyce
Najlepszy obraz harmonogramu powstaje wtedy, gdy organizacja łączy wykres Gantta z analizą zależności i regularnie aktualizuje dane o postępie.
04 · Decyzje lidera

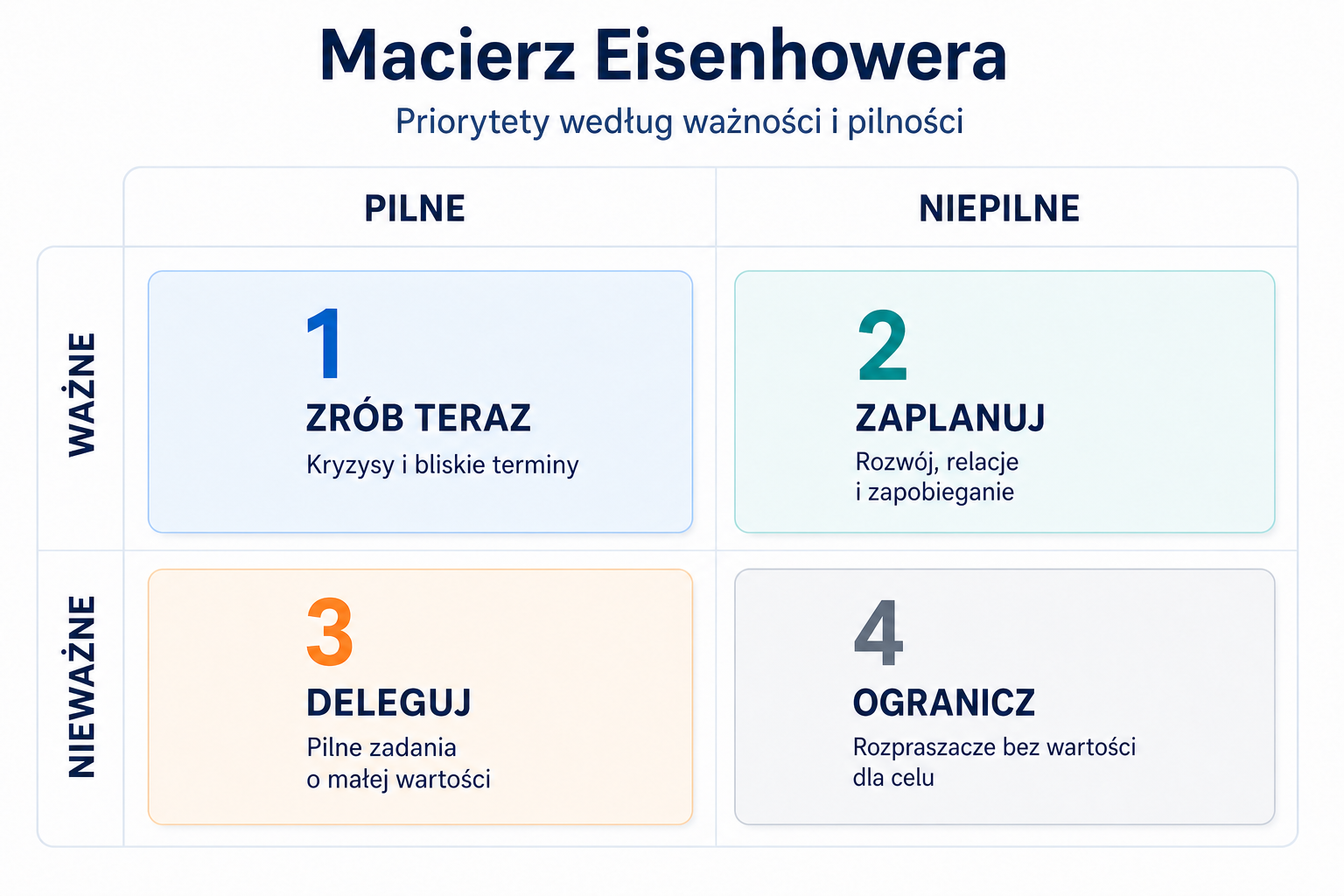

Priorytetyzacja zadań – macierz Eisenhowera
04
Macierz Eisenhowera porządkuje zadania według dwóch kryteriów: ważności i pilności. Pilność oznacza presję czasu, natomiast ważność – wpływ zadania na cele projektu. Narzędzie pomaga liderowi odróżnić rzeczy naprawdę istotne od tych, które jedynie domagają się natychmiastowej uwagi.
Rysunek 2. Autorska macierz Eisenhowera – priorytety według ważności i pilności.
Ćwiartka
Rodzaj zadań
Reakcja lidera
1
Ważne i pilne: kryzysy, nagłe problemy, zbliżające się terminy.
Zrób teraz i ogranicz skutki problemu.
2
Ważne i niepilne: planowanie, rozwój, budowanie relacji, zapobieganie ryzyku.
Zaplanuj i zabezpiecz czas w kalendarzu.
3
Nieważne i pilne: część przerw, telefonów, prostych próśb i zadań administracyjnych.
Deleguj, skróć lub ustal zasady obsługi.
4
Nieważne i niepilne: rozpraszacze i aktywności bez wartości dla celu.
Ogranicz albo wyeliminuj.
Najważniejsza ćwiartka
Długoterminowa skuteczność powstaje głównie w ćwiartce 2. Regularne planowanie, rozwój zespołu i zapobieganie ryzyku zmniejszają liczbę kryzysów w ćwiartce 1.
05 · Odpowiedzialność
Podział odpowiedzialności – macierz RACI
05

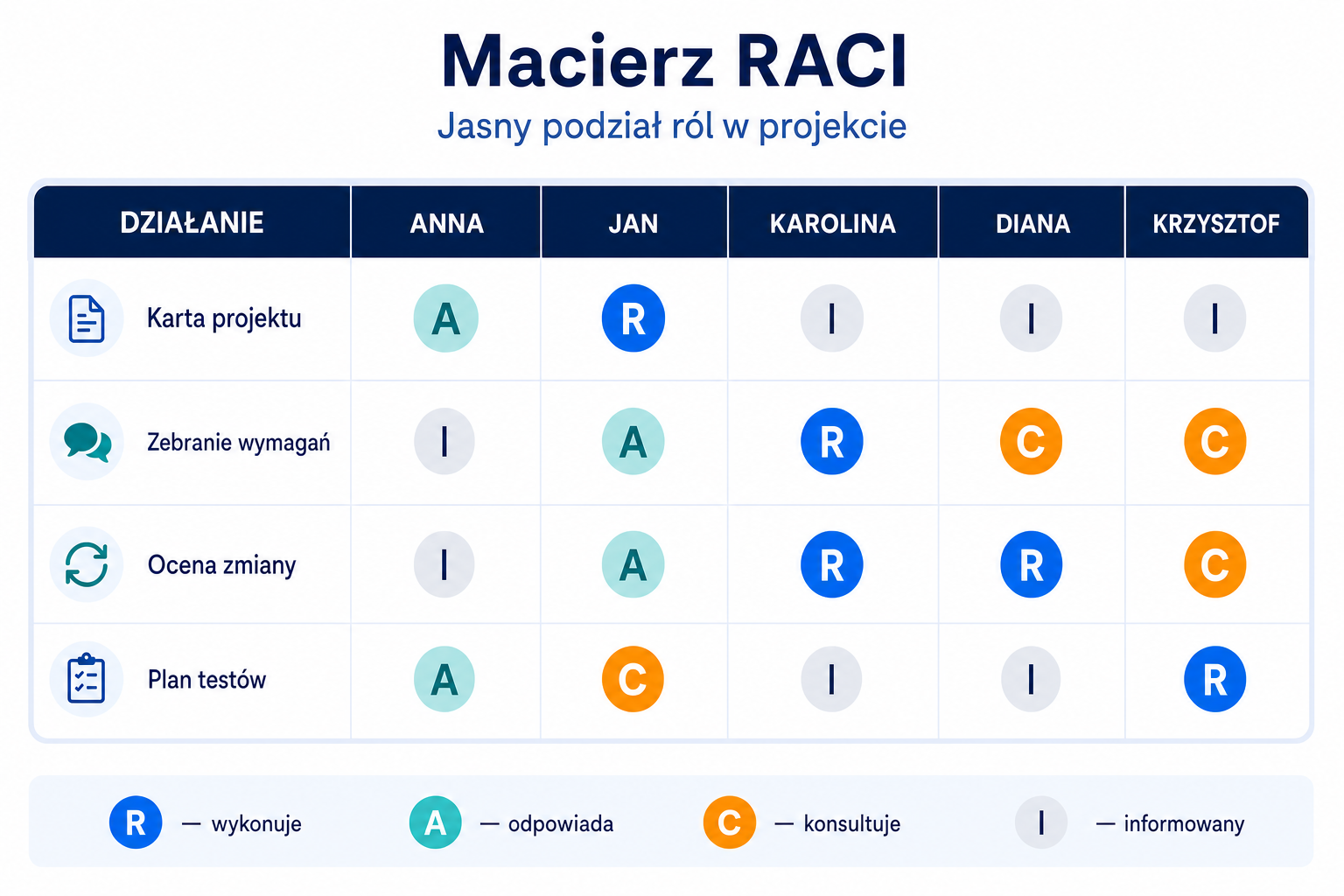

Macierz RACI wskazuje role poszczególnych osób w odniesieniu do każdego zadania lub rezultatu projektu. Wiersze zawierają działania, a kolumny – członków zespołu albo stanowiska. Dzięki temu wiadomo, kto wykonuje pracę, kto podejmuje ostateczną decyzję oraz kogo należy konsultować lub informować.
Rysunek 3. Autorska macierz RACI dla wybranych działań projektowych.
Litera
Znaczenie
Opis
R
Responsible – wykonujący
Osoba lub osoby realizujące zadanie i dostarczające wynik.
A
Accountable – odpowiedzialny ostatecznie
Osoba zatwierdzająca wynik i ponosząca końcową odpowiedzialność. Najlepiej, aby dla zadania była jedna.
C
Consulted – konsultowany
Osoba, której opinii potrzebuje się przed decyzją; komunikacja jest dwustronna.
I
Informed – informowany
Osoba, która powinna otrzymywać informacje o decyzji lub postępie; komunikacja jest głównie jednostronna.
Jak czytać przykład?
Przy zadaniu „Karta projektu” Anna ma rolę A, czyli ostatecznie odpowiada za rezultat, Jan ma rolę R i przygotowuje dokument, a pozostałe osoby są informowane. W innych wierszach role się zmieniają, ponieważ odpowiedzialność zależy od konkretnego działania, a nie od stałej pozycji w zespole.
Każde zadanie powinno mieć co najmniej jedną osobę R.
Dla jednego zadania warto wyznaczyć jedną osobę A, aby uniknąć rozmycia odpowiedzialności.
Nadmierna liczba C może spowalniać decyzje, a nadmierna liczba I – tworzyć niepotrzebny szum informacyjny.
Macierz należy uzgodnić z zespołem i aktualizować po zmianach zakresu, struktury lub składu projektu.
Korzyść
RACI ogranicza luki odpowiedzialności, dublowanie pracy i konflikty wynikające z niejasnego podziału ról.
06 · Dopasowanie stylu
Przywództwo sytuacyjne – model SLII

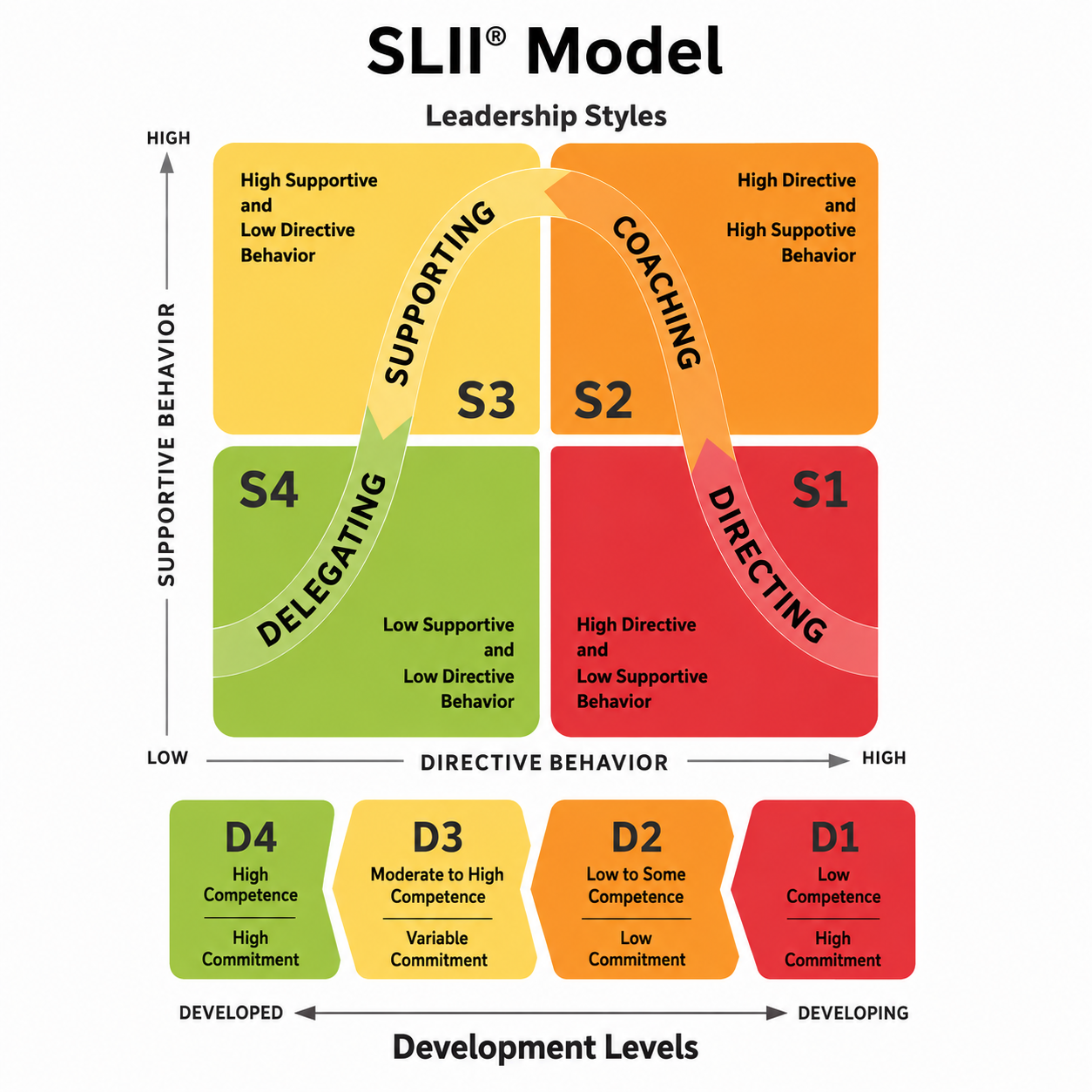

06
Model SLII zakłada, że nie istnieje jeden najlepszy styl przywództwa. Lider powinien dostosować poziom instruktażu i wsparcia do kompetencji oraz zaangażowania danej osoby w odniesieniu do konkretnego zadania.
Zachowania dyrektywne: wyznaczanie celu, tłumaczenie sposobu działania, ustalanie standardów, monitorowanie i podejmowanie decyzji.
Zachowania wspierające: słuchanie, zadawanie pytań, angażowanie w decyzje, zachęcanie, budowanie pewności siebie i udzielanie informacji zwrotnej.
Rysunek 4. Model SLII: style przywództwa i poziomy rozwoju pracownika w konkretnym zadaniu.
Poziom rozwoju
Charakterystyka
Dopasowany styl
D1
Niskie kompetencje, wysokie zaangażowanie. Osoba jest nowa i chętna, ale jeszcze nie wie, jak działać.
S1 – directing: dużo instruktażu, mało wsparcia emocjonalnego.
D2
Niskie lub częściowe kompetencje, obniżone zaangażowanie. Pojawiają się trudności i rozczarowanie.
S2 – coaching: dużo instruktażu i dużo wsparcia.
D3
Umiarkowane lub wysokie kompetencje, lecz zmienne zaangażowanie albo pewność siebie.
S3 – supporting: mniej instruktażu, dużo wsparcia i współdecydowania.
D4
Wysokie kompetencje i wysokie zaangażowanie. Osoba działa samodzielnie i odpowiedzialnie.
S4 – delegating: mało instruktażu i mało bieżącego wsparcia.
Ważne zastrzeżenie
Poziom D1–D4 nie jest stałą etykietą człowieka. Ta sama osoba może być D4 w znanym obszarze i D1 w zupełnie nowym zadaniu.
Przykładowo nowy, zmotywowany pracownik potrzebuje jasnych instrukcji (S1). Gdy zdobywa pierwsze doświadczenia, ale napotyka trudności, lider powinien jednocześnie kierować i wspierać (S2). Doświadczona osoba, która ma wątpliwości lub spadek motywacji, skorzysta głównie ze wsparcia (S3). Ekspertowi wykonującemu dobrze znane zadanie można przekazać dużą autonomię (S4).
07 · Ludzie
Budowanie i funkcjonowanie zespołu projektowego
07
Zespół projektowy nie staje się efektywny automatycznie po przydzieleniu ludzi do zadań. Lider musi zadbać o wspólny cel, role, zasady współpracy, przepływ informacji, zaufanie oraz sposób podejmowania decyzji.
Etapy rozwoju zespołu
Etap
Co zwykle dzieje się w zespole?
Rola lidera
Forming – formowanie
Uczestnicy poznają cel, siebie nawzajem i oczekiwania. Dominuje ostrożność.
Wyjaśnić cel, role, plan, zasady i kanały komunikacji.
Storming – ścieranie się
Pojawiają się różnice zdań, konflikty o wpływ, priorytety i sposób pracy.
Nazwać konflikt, oddzielić problem od osoby i ułatwić uzgodnienia.
Norming – normowanie
Powstają wspólne normy, rośnie zaufanie i przewidywalność współpracy.
Wzmacniać dobre praktyki i stopniowo zwiększać autonomię.
Performing – efektywne działanie
Zespół koncentruje się na wyniku, sam rozwiązuje część problemów i korzysta z różnorodnych kompetencji.
Usuwać bariery, delegować, chronić priorytety i rozwijać zespół.
Adjourning – zamknięcie
Projekt dobiega końca, następuje przekazanie rezultatu i rozwiązanie zespołu.
Podsumować rezultaty, zebrać lessons learned i docenić wkład ludzi.
Warunki sprawnego działania zespołu
Jasny cel: każdy rozumie, jaki rezultat ma powstać i dlaczego jest ważny.
Czytelne role: wiadomo, kto wykonuje zadanie, kto decyduje i komu należy przekazać informację.
Normy współpracy: ustalone są zasady spotkań, komunikacji, terminów i reagowania na problemy.
Bezpieczeństwo psychologiczne: można zgłaszać błędy, ryzyka i odmienne opinie bez obawy przed ośmieszeniem.
Komplementarne kompetencje: zespół ma wiedzę potrzebną do wykonania zadania albo plan jej uzupełnienia.
Rozliczalność: członkowie zespołu dotrzymują ustaleń i reagują, gdy pojawia się odchylenie.
08 · Energia zespołu
Zaangażowanie zespołu projektowego
08
Zaangażowanie oznacza gotowość do wkładania energii, inicjatywy i odpowiedzialności w osiąganie celu projektu. Nie powstaje wyłącznie dzięki wynagrodzeniu. Duże znaczenie mają sens pracy, wpływ na sposób jej wykonania, możliwość rozwoju, uczciwość, informacja zwrotna i uznanie.
Co wzmacnia zaangażowanie?
Praktyka lidera
Sens i znaczenie
Pokazywać, jak zadanie łączy się z celem projektu i potrzebą odbiorcy.
Autonomia
Pozostawiać swobodę sposobu wykonania tam, gdzie kompetencje na to pozwalają.
Mistrzostwo i rozwój
Dopasowywać zadania, zapewniać wsparcie, szkolenie i konstruktywny feedback.
Postęp
Dzielić duże cele na etapy i widocznie świętować kamienie milowe.
Sprawiedliwość i zaufanie
Stosować jasne zasady, dotrzymywać obietnic i konsekwentnie reagować na problemy.
Uznanie
Doceniać konkretny wkład i zachowania, nie tylko ostateczny wynik.
09 · Reakcja
Zarządzanie wyzwaniami projektowymi
09
Lider projektu powinien wcześnie rozpoznawać odchylenia, zachęcać do zgłaszania problemów i dobierać narzędzie do rodzaju wyzwania. Samo „gaszenie pożarów” nie wystarcza – konieczne jest także zapobieganie ich powstawaniu.
Wyzwanie
Możliwa reakcja lidera / narzędzie
Niejasny podział ról
Uzgodnić macierz RACI i kryteria akceptacji rezultatu.
Przeciążenie i chaos priorytetów
Zastosować macierz Eisenhowera, ograniczyć pracę w toku i usunąć zadania o małej wartości.
Opóźnienia
Zaktualizować wykres Gantta, sprawdzić ścieżkę krytyczną i przesunąć zasoby.
Niepewny czas realizacji
Wykorzystać trzy oszacowania PERT i zaplanować rezerwy.
Spadek motywacji lub brak kompetencji
Dopasować styl SLII, udzielić wsparcia, instruktażu albo zwiększyć autonomię.
Konflikt w zespole
Rozmawiać o faktach i interesach, wyjaśnić zasady decyzyjne, szukać rozwiązania korzystnego dla celu.
Rozszerzanie zakresu
Wprowadzić formalną ocenę zmian: korzyści, koszt, czas, ryzyko i decyzja osoby uprawnionej.
Braki komunikacyjne
Ustalić rytm spotkań, kanały, właścicieli informacji i format raportowania.
10 · Powtórka
Szybka ściąga – do czego służą poszczególne narzędzia?
10
Narzędzie
Pytanie, na które odpowiada
Wykres Gantta
Co i kiedy ma zostać wykonane? Które zadania się nakładają?
PERT
Ile może potrwać zadanie, gdy czas jest niepewny?
Ścieżka krytyczna
Które opóźnienia mogą przesunąć termin całego projektu?
Macierz Eisenhowera
Co zrobić teraz, co zaplanować, co delegować, a co usunąć?
Macierz RACI
Kto wykonuje, kto odpowiada ostatecznie, kogo konsultować i kogo informować?
Model SLII
Jak dopasować sposób kierowania do kompetencji i zaangażowania osoby w konkretnym zadaniu?
Podsumowanie
Narzędzia uzupełniają się. Gantt i PERT porządkują czas, ścieżka krytyczna wskazuje wrażliwe zależności, Eisenhower pomaga ustalić priorytety, RACI rozdziela role, a SLII podpowiada, jak prowadzić ludzi.
Najważniejsze wnioski
Projekt jest tymczasowy, ma unikalny rezultat oraz jasno określony cel, zakres i ograniczenia.
Skuteczny kierownik projektu łączy planowanie i kontrolę z wpływem, motywowaniem i rozwojem ludzi.
Jasny harmonogram bez jasnych ról nie wystarczy – dlatego Gantt i RACI powinny być stosowane razem.
Lider powinien chronić zadania ważne i niepilne, ponieważ to one zapobiegają późniejszym kryzysom.
Styl przywództwa należy dopasowywać do konkretnego zadania i aktualnego poziomu rozwoju wykonawcy.
Problemy powinny być zgłaszane wcześnie, analizowane rzeczowo i przekształcane w wnioski na przyszłość.
